能源网:6月11日,国电铜陵电厂#1机组调停检修,计划工期15天。铜陵项目部所有维护人员全部投入到检修中。

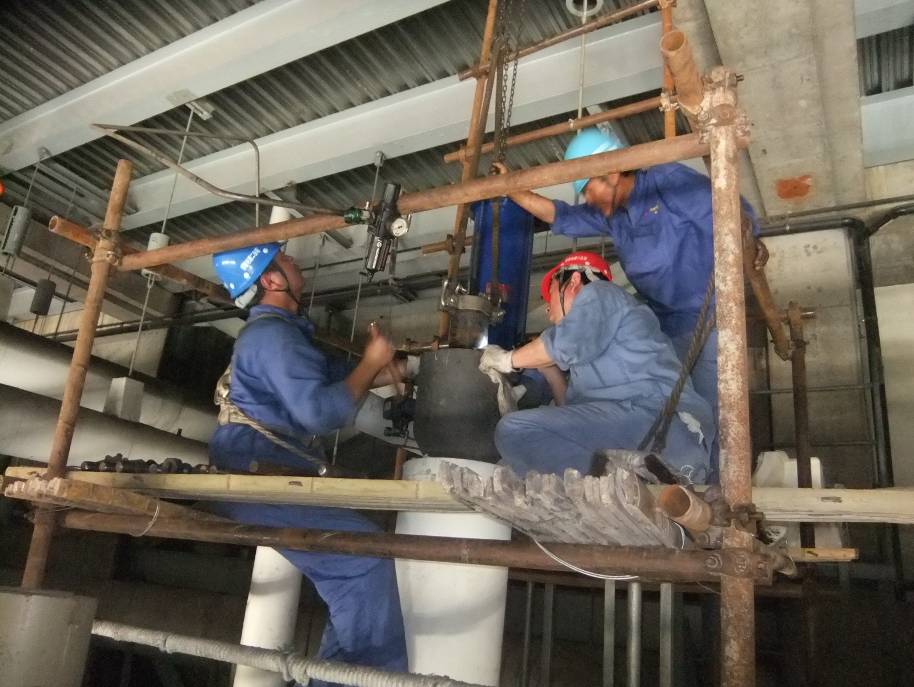

此次调停检修,包括A/B低压缸防爆膜更换,A/B汽泵再循环调门解体检修,再热蒸汽导汽管法兰消漏,1B循泵电机推力瓦更换,主给水电动隔离阀检修,炉内爆管部位扩大性检查检修,炉内抢修平台搭设抽检水冷壁受热面,再热器减温器管道割管检查,直流220V系统蓄电池加装防护垫,电除尘高频电源检查等多个重大项目。检修工期短,任务重,各专业管理人员对检修中需要的人力、物力等一系列修前准备工作进行了一遍又一遍地核查,确保每个检修项目能够保时、保质地完成。
检修开始,项目部从安全、质量、进度、后勤等几方面着手,确保检修任务顺利进行。在安全上,项目部领导曾多次强调各检修人员应把安全文明施工放在首要位置,规范工作行为,做好风险评估和风险控制,加强安全监督,确保人员及设备安全。同时要求安全管理员对现场进行全程跟踪,严抓作业人员习惯性违章现象,提高此次抢修工作的安全系数;在质量上,要求各专业管理人员要及时跟踪检修进程,有针对性地进行项目技术交底,严格执行作业文件包,对检修项目中W、H点必须做到签证后才进行下一步工序,达到修必修好目标;在进度上,项目部要求各专业相关人员每天编写一份生产日报,明确今日、明日的主要工作,同时提出需有关部门协调解决的问题;在后勤上,检修现场统一使用盒饭,充分利用时间,保证检修工期。
在检修期间,所以检修人员都铆足了劲,不畏艰难,发扬了检修人员奋勇拼搏的工作精神,精益求精的工作态度。在全体检修员工的共同努力下,顺利完成了检修任务,为电厂"迎峰度夏"提供了有利的保障,得到了业主的好评。
