打造“集中检修”的自贡样板——自贡公司舒平站220kV全停集中检修完美收官

来源:亚欧能源网    发布时间:2014-04-01 14:10:32

打造“集中检修”的自贡样板——自贡公司舒平站220kV全停集中检修完美收官
    本网讯  3月12日中午,国网自贡供电公司220kV舒平变电站,220kV系统首次采用全停开展的集中检修工作现场迎来了四川省电力公司党委书记、副总经理葛兆军一行,在视察了现场工作开展情况后,葛兆军认为:该工程从准备、协调,到安全管控、管理都组织有序、推进高效,其做法值得肯定,在省公司系统具有示范意义。
 \
     3月14日,更换一新的舒平站220kV管母线及旁路母线经过调试验收后一次投运成功。至此,省电力公司相关部室7次亲临指导,自贡公司筹备数月,历时12天,多专业、部室、单位高效协作,超过600名电力员工同心共筑,标志着自贡公司专业化运作管理又上新台阶的舒平站220kV全停集中检修工程完美收官。
150天运筹帷幄
    2013年10月,经现场查勘及电网风险分析论证,自贡供电公司拟在次年3月对枢纽变电站舒平站220kV系统进行全停集中检修。
    “承担着自贡市汇东、汇西、沿滩等供区供电任务的老站舒平,因其母线抗短路能力跟不上发展需求,加上支柱绝缘子老化等情况,迫使我们要尽快改造。”据自贡供电公司副总经理、现场总指挥贾有根介绍,敢将舒平变电站220kV全停下来大修,而不造成一户用电客户停电决不是凭空想象,这来源于省公司领导的高度重视,本部各专业部室提供的强大技术支撑;来源于自贡公司近年来电网建设有力,电网越发坚强;来源于公司在“大检修”新模式下,努力探索专业化、精益化管理,集团化运作经验的不断积累和创新。
    在150天的准备过程中,各专业口多次进行理论计算、风险评估,反复论证施工方案。自贡公司先后组织了6次集中现场查勘,7次专题分析会,反复修编各类安全、文明生产方案10余份。据变电检修室副主任林亮回忆,就变电检修专业口,施工方案也是几易其稿,多次单独进行现场查勘,以将方案修编得更有针对性和可操作性。
    至工程正式开展前,包括大修物资、施工机具、安全工器具等3000余件物资准备陆续就位。自贡公司对参工的300余名管理、安全、技能、吊车司索人员开展了4次专题培训。
    “为保万无一失,公司采取了提前将电网运行方式倒至舒平站220kV全停模式进行试运行,期间加强对电网和相关设备的严密监控,对发现的接头发热等缺陷进行了及时处理。”据自贡公司调控中心主任王学英介绍,为保证自身和主网的安全可靠运行,公司也是慎之又慎,想尽了办法。
12天高效运作

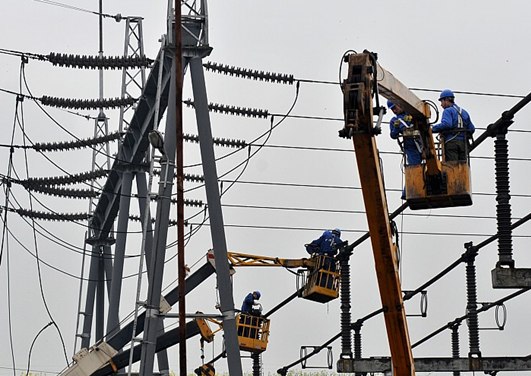

    时间回到3月3日凌晨,经自贡公司变电运维室与调控中心共同协商优化后的操作步骤,包括56张操作票、1000余项倒闸操作,经过工作人员们一夜鏖战,一气呵成的完成了所有操作任务。上午9时,8辆重型吊车徐徐驶入舒平站220kV开关站一字排开,100余名施工人员各就各位开始作业,220kV舒平变电站220kV全停集中检修正式拉开序幕。
    12天工期里,自贡公司总经理姚建东、党委书记文曹多次亲赴现场鼓舞士气,副总经理贾有根现场坐阵指挥,公司相关部室抽调的精兵强将组成的6个领导小组活跃在相关施工现场把控现场安全、施工质量,各级管理人员及参战单位的主要领导到岗到位,超过600名电力员工紧密合作,工作开展井然有序。
    12天,工程完成了舒平站220kV站管母线1350米、支柱瓷瓶39组、接地刀闸3组、母线金具117套的更换工作;完成了220kV铜平北线架空地线61km更换、30套防雷装置安装、全线涂刷防污涂料工作;并结合全停开展了相关预试预检,加装220kV母联保护装置、220kV构架防腐、防污,220kV开关遥控试验及遥信信号核对,以及加装刀闸电源空开等一系列反措整改。
    3月6日、8日,宜宾供电公司、绵阳供电公司组织生产人员前来观摩取经。
    3月6日,公司媒体中心诚邀华西都市报,自贡日报、晚报、自贡电视、广播电台等媒体走进舒平站,通过媒体向广大盐都市民展现工程施展的宏大场面,见证自贡电网更坚强。
    工程启动初始,公司党群工作部来到舒平站大修相关施工现场,对奋战在一线的工作人员进行慰问,并完成 “共产党员突击队”、“工人先锋突击队”、“青年突击队”三面旗帜的现场授旗,激励大家攻坚克难、共筑光荣。
    工作人员中,每天白天坚守工作现场,夜里编发施工进度手机报,年青的运维检修部副主任王志川;“三.八”节仍然坚守一线,巾帼不让须眉的变电检修室主任李立秋;今年10月就将退休却始终奋战在一线坚持上高空作业的变电检修班老师傅代至丰;省公司优秀技能人才变电检修班班长董志明;参工仅5年,第一次担任220kV变电试验现场工作负责人,变电检修室专责胡俊;“2013年感动自贡十大人物”降春雷……是他们,以专业的技术、精神、奉献,保证了工程高质效的完成。
6012  150001000
    在2013年10月拟定的220kV全停集中检修方案中,计划工期为12天,这个数字比上半年初步制定的舒平站220kV母线分段停电检修方案计划时间60天足足缩短了48天。
    同年12月,自贡公司就全停施工方案分别汇报省公司调控中心、运检部,并取得支持。
     “让60天需要15000多次的操作降到12天的1000余次,是同类检修工程中倒闸操作有史以来最少的。”在始终参与该工程倒闸操作的变电运维3班班长降春雷看来,将带有风险性的分段停送电大修改为集中全停大修,“感觉不错”,因为往年同类大修中,在长达两月的工期里,每天向组员“交待安全注意事项的时间就要花近40分钟。”集中大修的方式不仅大大降低了工作量和安全风险,还节约了大量的时间,降春雷把这些时间更多的用到对新设备的了解和对风险点的把控上。
    “采用集中全停的方式开展检修工作,省去了旧有模式下每天重复的操作、设置安措时间,让技能人员连续作战,使技能水平、工作经验得以迅速提升。”不仅变电运维的工作量和安全风险大幅降低,变电检修人员也得到了“大练兵”的机会,这样的工作模式值得推广,公司副总经理贾有根介绍。
 4条典型经验
  3月26日,在3月份安全分析会上,公司对本次工程完成情况进行了全面梳理、总结提高,形成典型经验成果:一是成立以公司领导为组长的领导小组和工作组,统筹协调各项工作;二是进行细致周密的电网风险分析预警,针对电网风险采取一系列特巡工作;三是电网提前倒至舒平站220kV全停运行方式,提前演练、检验电网和设备的承载力,发现问题早处理;四是每日编制进度简报,以手机报的形式向参工人员进行通报,作为现场班前班后会的补充,让施工现场尽在掌握。
    百尺竿头,更进一步。“舒平站首次220kV全停集中检修”工程已实现完美收官,其中收获的经验和成果,将形成集中检修的样板成为自贡公司宝贵的财富,更可为公司及省公司系统兄弟单位提供借鉴。
(文:周艳 郑茗华  图:曾林  编审:邹未 )
能源网 http://www.aeenets.com/ 【投稿QQ:631001965

分享到:

亚欧能源网  广告热线:010-61224401  传真 010- 61224401  客服QQ:924467170  Email: mxzh2008@163.com    Copyright 2005-2011 aeenets.com
All Rights Reserved.  亚欧能源网 版权所有 备案编号: 京ICP备12037512

本站网络实名:亚欧能源网
