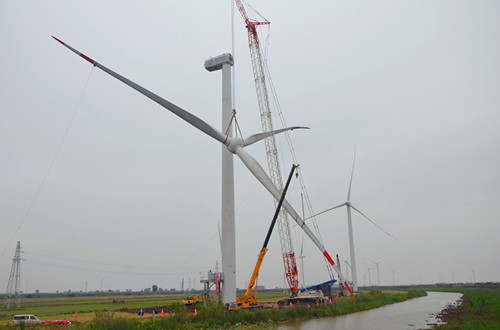

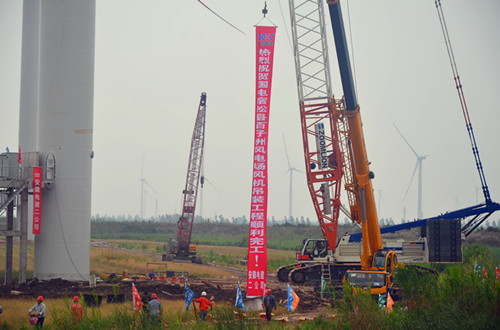

亚欧能源网:2015年06月04日13时58分,随着11#风机叶片的安装就位,由公司承建的国电宿松县百子洲风电场项目25台风机全部顺利吊装完成。
国电宿松县百子洲风电场建设规模为50MW级风电场,共25台单机容量2MW的风机机组。风机轮毂高度为80m,叶轮旋转直径为115m,风机单重最重为机舱,其重量为85t。塔筒分三节安装,总重量156.809t,其中最重件(底段塔筒)为68t。现场风机设备吊装采用QUY500W履带吊作为主吊机械。
国电宿松县百子洲风电场工程是公司承建的首个平原风电项目,也是公司承建的首个集风机基础、风机吊装、场内集电线路为一体的风电场工程。工程自开工以来,通用宿松分公司始终坚持“超前策划、样板引路、过程控制、一次成优”的管理方针,精心策划,针对现场工程实际,制定科学施工和管理方案,积极克服场地狭小、供货滞后、工期紧、任务重等问题。施工前,对现场全体工作人员进行安全、技术交底,对施工现场作业面进行安全确认。工程过程严格按照吊装方案执行,安排专人监控把关,实现安装全过程零事故、零返工、零故障,得到业主、监理的一致好评。
国电宿松县百子洲风电场风机全部吊装完成,标志着本工程全面进入调试及并网发电阶段,为工程最后投产并移交打下了坚实的基础。
(通用宿松项目部 赵冲)
