国投新集电力利辛板集电厂一期2×1000MW机组工程烟囱钢平台吊装

来源:    发布时间:2015-07-30 09:06:38

\
    自7月15日国投新集电力利辛板集电厂一期2×1000MW机组工程烟囱钢平台正式吊装以来,承担该施工任务的中国能建安徽电建二公司通用板集分公司超前策划、统筹安排。吊装前,根据施工要求,科学编制作业指导书,专门召开了技术、安全交底会,并特邀项目部总工、项目部安全管理部主任等参加会议指导吊装工作,对施工过程中的危险源及控制措施进行重点讲解。

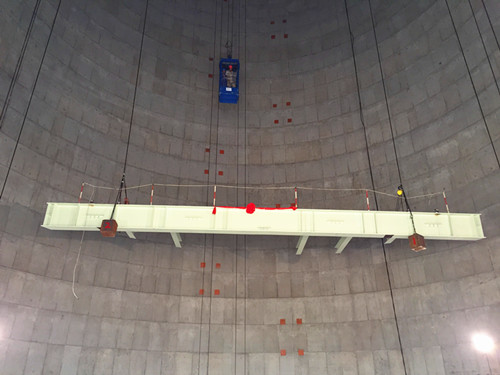

    烟囱内外筒之间设置七层钢平台,安装高度在+40.5m、+76m +106m、+146m、+186m、+226m、+231m,总工作量约为570吨。7月28日8时30分,钢平台单件最重钢梁开始吊装。本次吊装的钢梁为两件,单件重约50吨,是钢平台最重梁,吊装难度大,风险系数高。中国能建安徽电建二公司通用板集分公司高度重视,吊装前,分公司技术员乘吊笼至烟囱顶部,对承重梁承重情况进行分析,并及时掌握吊装实时情况。12时35分,钢梁升至226m平台并顺利调整就位。
     截至目前,烟囱钢平台吊装工作稳中有序进行。
                                                                         (中国能建安徽电建二公司   余翔)
