国电宿松百子洲风电场Ⅱ-4号风机开始吊装

来源:亚欧能源网    发布时间:2015-03-16 14:15:01

\
        亚欧能源网:2015年3月13日16:58,由中国能建安徽电建二公司承建的国电宿松县百子洲风电场项目Ⅱ-4号风机开始吊装,标志着Ⅱ-4号风机正式进入安装阶段。
        国电宿松县百子洲风电场共25台风机机组,采用的是联合动力UP2000KW-115S型机组(国电联合动力厂家首台115型机组,叶片旋转直径为115m),塔筒总安装高度为80m,分为三段,其中最重件为68t,直径为4200mm,最长为上段29m,工程最重件为机舱85t。风机设备吊装采用QUY500W履带吊起重机,主臂为84m、副臂为12m,工作半径18米,额定起吊重量为110t。
        国电宿松县百子洲风电场项目自工程开工以来,在公司领导的大力支持下,中国能建安徽电建二公司通用公司宿松项目部精心策划、科学管理,对风电设备吊装各道程序进行盘点分析,对风机设备吊装方案进行多次评审,确定最优方案。对施工现场严格确认,以保证吊装平台具备吊装条件。同时项目部积极与农场和当地农户进行沟通,确保风机设备大件运输道路畅通及施工有序的开展。在风机设备吊装前对施工人员进行了详细的安全技术交底,同时对所有施工工器具进行盘点试装,保证安装一次到位。

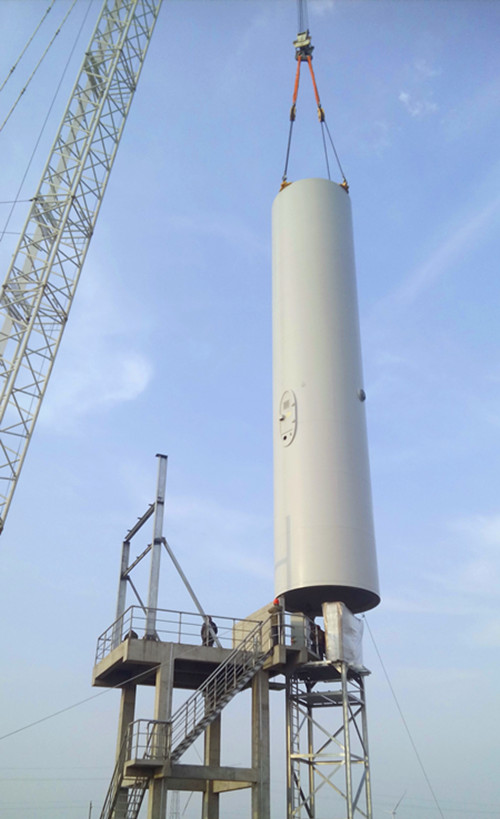

        Ⅱ-4号风机顺利开吊,标志本工程正式进入安装阶段,为国电宿松县百子洲风电场发电目标奠定了良好的基础。
                                                                 (中国能建安徽电建二公司   赵冲)




\
