截止日前,机、炉电子间DCS受电过程均一次成功。炉侧DCS受电于6月7日完成,机侧施工进度受桥架到货影响,业主不得已将汽机DCS受电节点推迟于6月25日。而后桥架到货,电仪专业迅速开展安装工作,严控工艺质量,精细策划,对受电前各项工作编制详细施工计划,责任到人,确保受电前准备工作有序进行,同时将汽机DCS受电时间提前至6月23日。

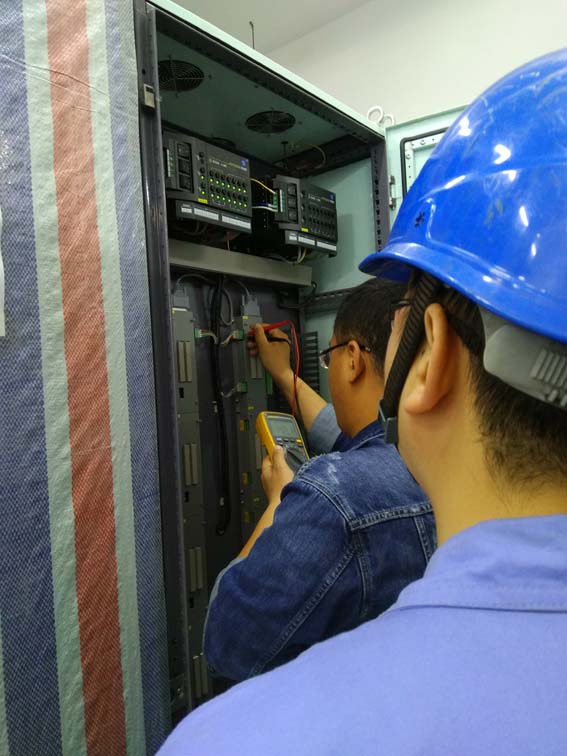

10时18分,业主、监理、调试单位、DCS厂家着手进行受电前检查,DCS绝缘电阻和接地电阻测试合格,各项检查结果均达到标准要求。紧随受电指令的下达,汽机DCS电源柜开始受电,指示仪表开始运行,经由调试人员的细致测量,各项技术指标均达到要求。随后调试人员按照受电顺序对各DCS机柜依次送电。整个过程操作精确、流畅、顺利。11时20分受电过程全部结束,宣告汽机DCS机柜受电一次成功。(田金涛)
