你好,欢迎光临亚欧能源网 用户名: 密码: 首页设为首页联系我们添加投稿
当前位置:首页 > 电力频道 > 科技走廊 >

中国核建承建的全球第三台华龙一号机组提前实现穹顶吊装

来源:亚欧能源网    发布时间:2018-05-31 10:55:55

2018年3月21日9时21分,由中国核建承建的全球第三台、国内第二台“华龙一号”机组——福清核电6号机组提前10天实现穹顶吊装。这是继2017年5月25日,“华龙一号”全球首堆福清核电5号机组提前15天实现穹顶吊装之后,中国核建再次提前实现国内“华龙一号”核电机组穹顶吊装重大里程碑节点。

\

福清核电6号机组穹顶吊装提前完成,是我国自主三代核电技术工程建设按计划有序推进的良好见证,再次向世界各国展示了我国在核电科研设计和工程建设领域的强大实力,标志着中国核电技术已走到世界前列,为“一带一路”倡议深入实施和核电“走出去”提供了强大支撑。

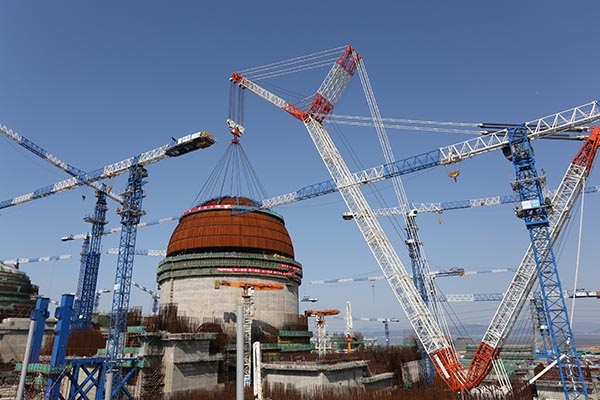

21日6时30分,直径46.8米、高23.4米、重530余吨的带肋半球壳体被凌空吊起,其吊装规模与世界首堆“华龙一号”福清核电5号机组基本一致,是我国所有核电堆型中轮廓尺寸最大、薄壁结构重量最重的钢结构穹顶。3200吨履带吊车缓缓将穹顶吊离地面,完成变幅、升钩、行走平移等一系列高精度动作后, 9时21分穹顶平稳落钩就位在反应堆厂房安全壳上,标志着此次穹顶吊装任务圆满成功。

\

中国核建参建单位中核二四公司、中核机械公司、中核二三公司等,结合福清核电5号机组吊装经验数据,经过专家团队论证,以数字化建造技术进一步优化了穹顶体积大、焊接工艺复杂、迎风面积大、吊装就位高度高和对接精度高等工程难题解决方案,优化了吊车的行径路线及吊装过程组织控制,再次实现了穹顶吊装一次性精准就位。

自“华龙一号”福清核电6号机组正式开工以来,中国核建先后完成了钢衬里模块化吊装、穹顶制作、内壳施工到顶、内部结构完工等重大节点,各关键工程节点均按期或提前完成。作为“华龙一号”施工总承包商,中国核建正稳步有序地将承载着国人梦想的“华龙一号”从蓝图变为现实,全面助力“华龙一号”走出去。



分享到:

亚欧能源网  广告热线:010-61224401  传真 010- 61224401  客服QQ:924467170  Email: mxzh2008@163.com    Copyright 2005-2011 aeenets.com
All Rights Reserved.  亚欧能源网 版权所有 备案编号: 京ICP备12037512

本站网络实名:亚欧能源网
